POLICY & STANDARDS / 公开资料

井下通信与监控
政策法规与标准

围绕备用供电、网络冗余和录像保存,
把公开依据、适用范围与关键原文放在一起。

核查日期 2026-10-239 份公开文件9 张红框摘页
通信与监测相关要求2h以上

按GB 16423及AQ相关条款,明确系统、主机与分站的适用范围。

查看依据 →
地下矿山5G专项4h以上

KA 32-2026的5G系统后备供电要求,勿扩大到所有普通工业网络。

查看依据 →
视频图像资料不少于1个月

AQ 2031规定录像保存期限;同时落实适用的30d存储要求。

查看依据 →

SOURCE LIBRARY

按问题,找到依据。

区分强制标准、推荐标准和政策指南,使用时以正式文本与适用范围为准。

显示 9 份文件

强制性国家标准2021-09-01实施

GB 16423-2020

金属非金属矿山安全规程

重点条款:6.7.7.3、6.7.7.5-6.7.7.10

通信系统停电后应依靠备用电源继续工作2h以上;相关监测监控、人员定位主机要求双机热备。核查双路出井通信、防护、供电及系统图。

适用提示 适用要求按系统和安装环境分别落实。逻辑环网不能自动证明不同井筒双路合规。

强制性行业标准现行状态已核对

AQ 2031-2011

金属非金属地下矿山监测监控系统建设规范

重点条款:4.3、4.8、7.1-7.4、9.8

主机和分站备用电源应能保证连续工作2h以上;重点场所设置视频监控,图像资料保存不少于1个月,并支持检索、备份和回放。

适用提示 录像保存与监测数据备份是不同要求;不要把备份数据2年误写成全部录像2年。

强制性行业标准现行状态已核对

AQ 2032-2011

金属非金属地下矿山人员定位系统建设规范

重点条款:4.9

人员定位系统主机及分站(读卡器)的备用电源,应能保证连续工作2h以上。

适用提示 适用于人员定位业务。不能将信息矿灯的选配定位能力直接等同于完整定位系统合规。

强制性工程建设规范2022-10-01实施

GB 55029-2022

安全防范工程通用规范

重点条款:3.5.2(5)

视频图像信息存储时间不应少于30d。设计需核算实际路数、码率、录像计划和可用存储容量。

适用提示 全部条文强制。发布公告同时废止旧工程标准的部分强制性条文,不能理解为相关旧标准整体废止。

强制性行业标准 · 5G专项2026-05-01实施

KA 32-2026

金属非金属地下矿山5G通信系统通用技术要求

重点条款:5.4.10、5.5.8、5.5.14

针对地下矿山5G系统规定核心冗余与故障倒换;电网停电后,备用电源应保证系统继续工作4h以上。

适用提示 4h是5G系统专项要求,不能一概套用于全部普通工业以太网或Wi-Fi网络。核心倒换时间也不是环网恢复时间。

推荐性国家标准现行状态已核对

GB/T 15408-2011

安全防范系统供电技术要求

重点条款:5.10.1、5.10.3c、5.10.5、5.10.6、5.12.1

重要区域摄像机纳入应急负载;关键记录和独立传输设备应落实相应应急供电,共用设备按较高供电要求配置。

适用提示 推荐性设计依据:视频系统按风险和防护等级考虑不少于1h应急供电,不替代矿山强制要求;前端记录设备5min条款不能误读为所有摄像机仅需5min。

建设指南2026-01-04公开

矿安综〔2025〕20号

金属非金属矿山智能化建设指南(2025年版)

重点条款:三(二)1、专栏6

提出网络冗余、覆盖和安全保障建设方向;主干带宽宜不低于10000Mbps,出口带宽宜不低于1000Mbps,并提出数据中心UPS配置。

适用提示 指南中的“宜”不应改写成所有矿山统一强制阈值;不提供通用环网50ms强制要求。

安全生产政策2022-02-16公开

矿安〔2022〕4号

关于加强金属非金属地下矿山安全生产工作的指导意见

重点条款:三(五)、四(十七)

提出监测监控、人员定位和通信等系统建设要求,并要求井下设置应急广播系统。

适用提示 属于政策建设要求;文件未给出通用环网50ms或全部通信系统4h后备供电指标。

标准目录核对2026-07-15公开

矿山安全标准目录

现行有效矿山安全标准目录(2026年7月)

重点条款:现行标准清单

用于核对矿山安全标准目录及编号变化。标准是否适用,还需结合正文范围、实施日期和正式替代关系。

适用提示 立项、征求意见稿或报批稿不等于已实施标准;使用时继续核对最新正式公告。

ANNOTATED EXCERPTS

关键条款,红框查看。

保留原页内容与页码,红框仅作阅读提示;完整上下文请查阅对应官方原文。

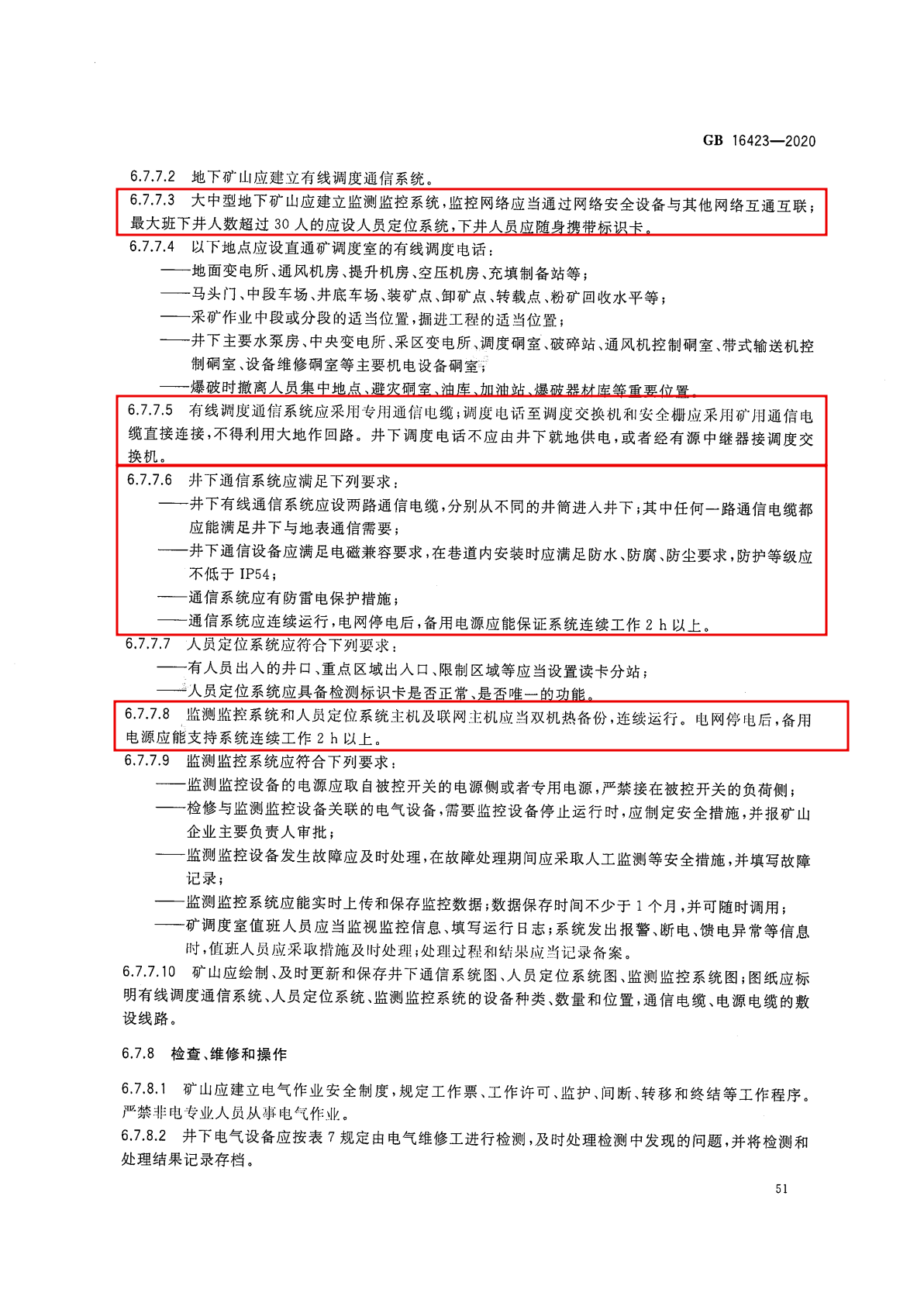

GB 16423-2020红框标注:双路通信、IP54及2h备用供电放大查看 ↗
GB 16423-2020PDF第55页 / 原文第51页

双路通信、IP54及2h备用供电

下载标注摘页 PNG ↓

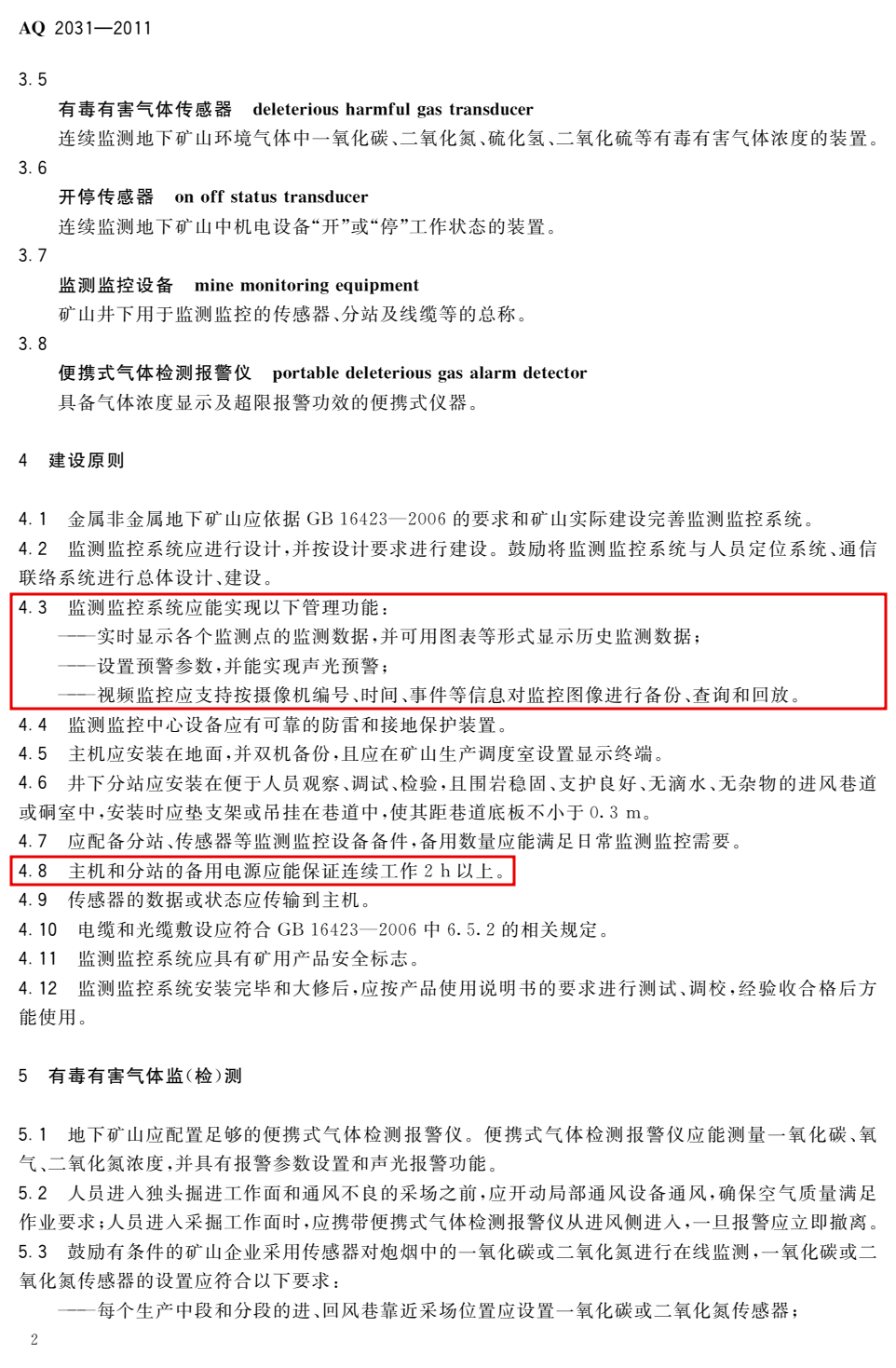

AQ 2031-2011红框标注:4.3图像检索与4.8主机、分站备用供电放大查看 ↗
AQ 2031-2011PDF第6页 / 原文第2页

4.3图像检索与4.8主机、分站备用供电

下载标注摘页 PNG ↓

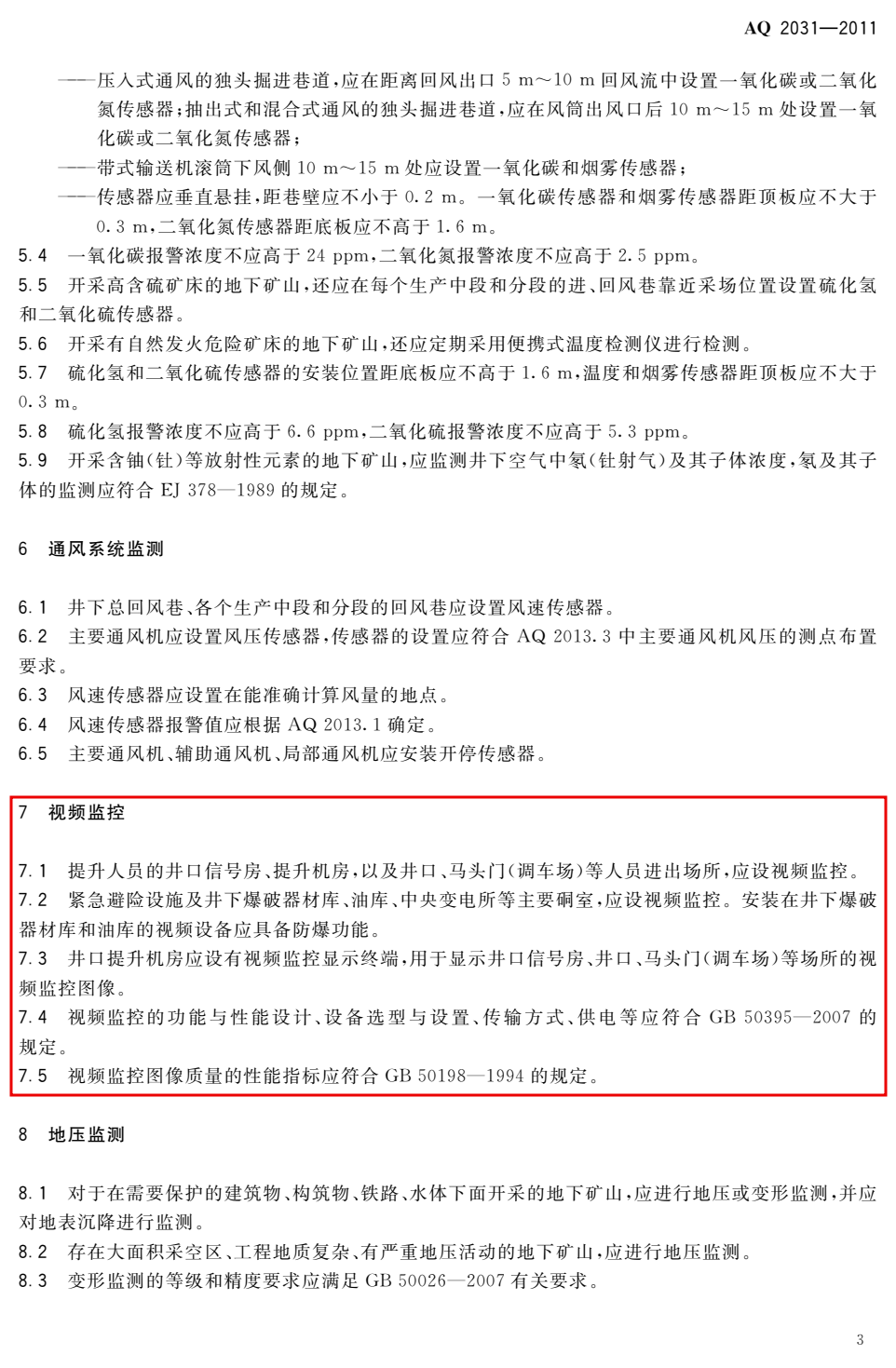

AQ 2031-2011红框标注:重点场所视频监控与供电设计放大查看 ↗
AQ 2031-2011PDF第7页 / 原文第3页

重点场所视频监控与供电设计

下载标注摘页 PNG ↓

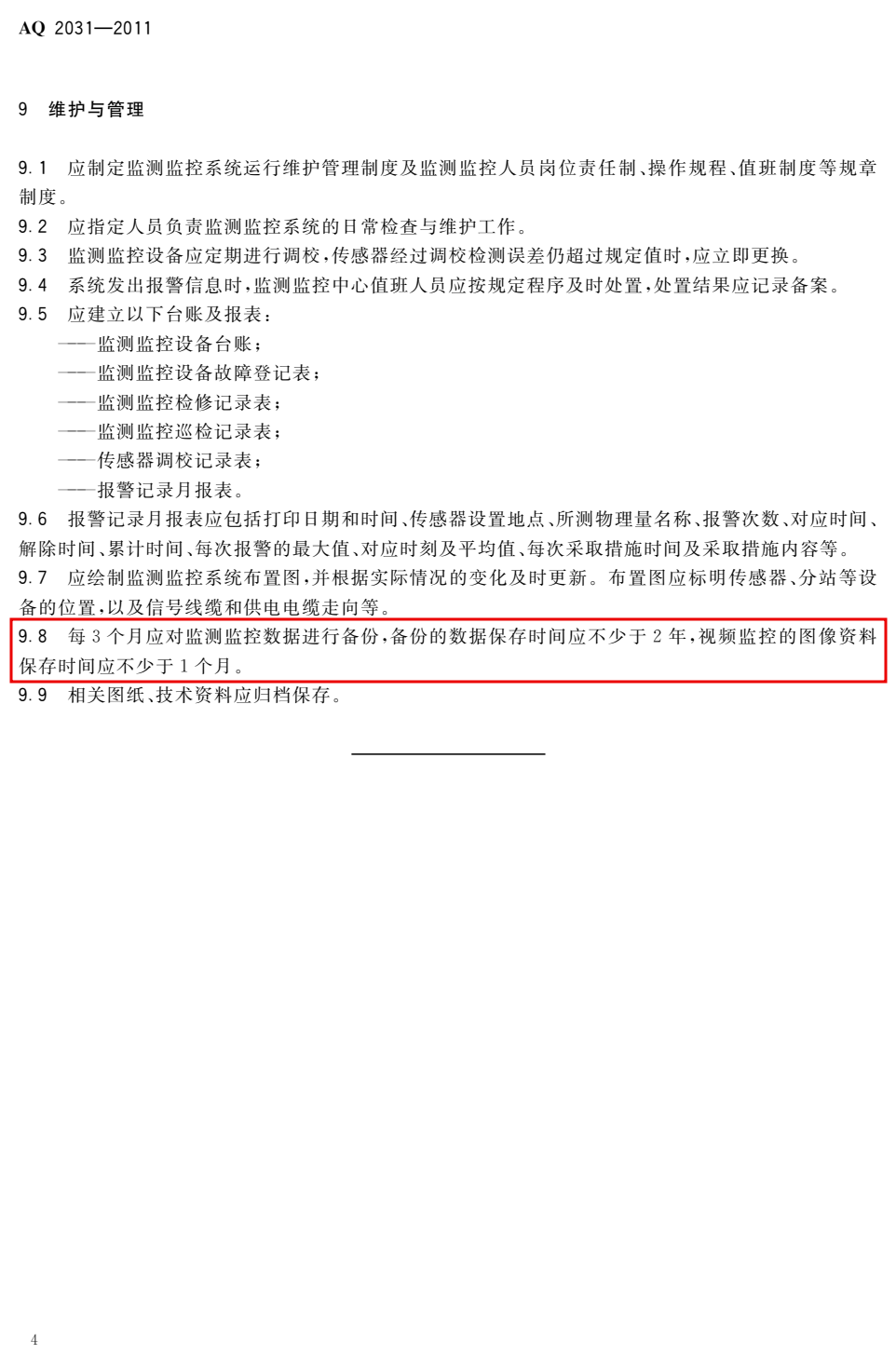

AQ 2031-2011红框标注:9.8视频图像保存不少于1个月放大查看 ↗
AQ 2031-2011PDF第8页 / 原文第4页

9.8视频图像保存不少于1个月

下载标注摘页 PNG ↓

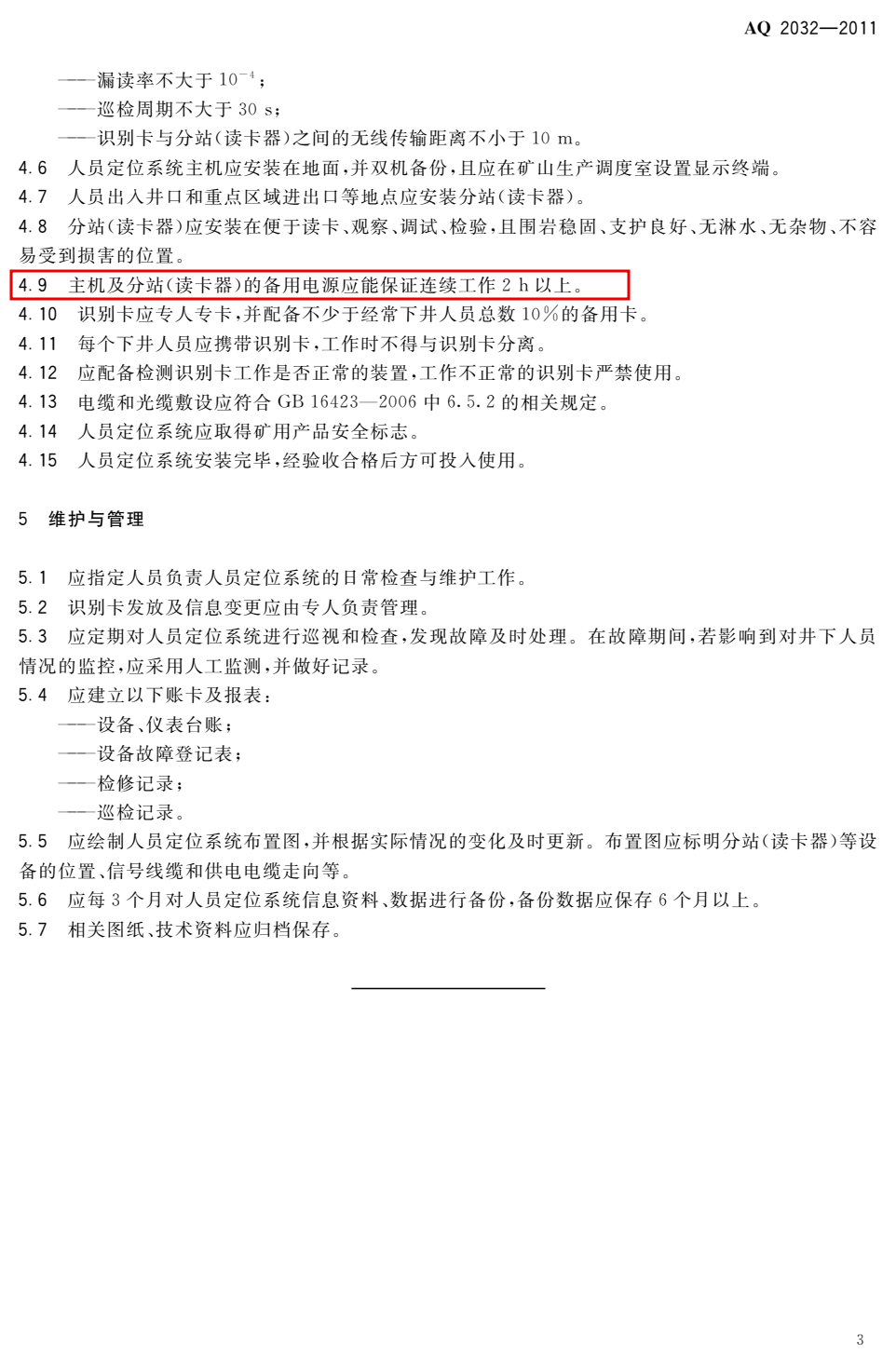

AQ 2032-2011红框标注:4.9定位主机及分站备用供电放大查看 ↗
AQ 2032-2011PDF第7页 / 原文第3页

4.9定位主机及分站备用供电

下载标注摘页 PNG ↓

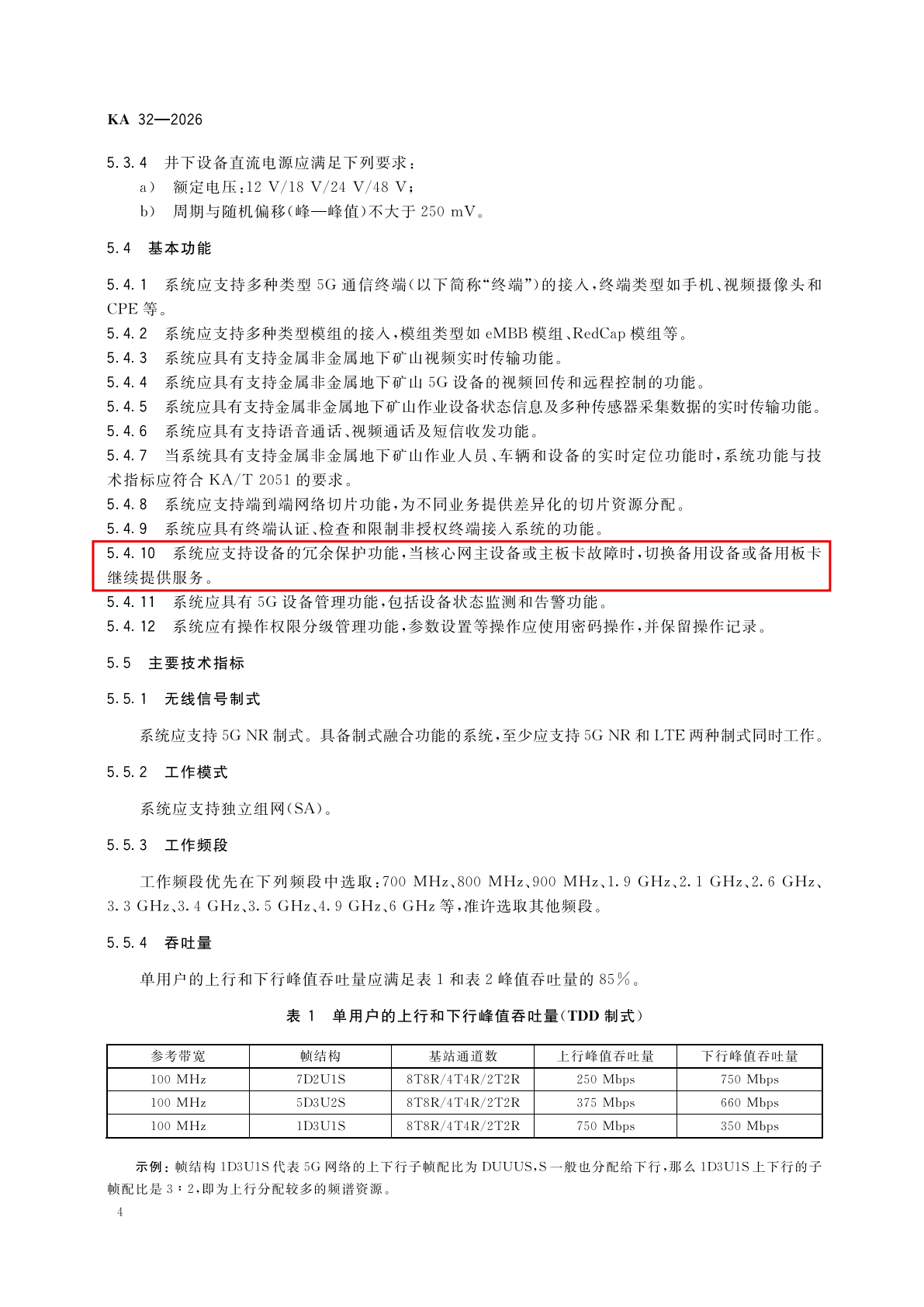

KA 32-2026红框标注:5G核心设备冗余放大查看 ↗
KA 32-2026标准PDF第8页 / 原文第4页

5G核心设备冗余

下载标注摘页 PNG ↓

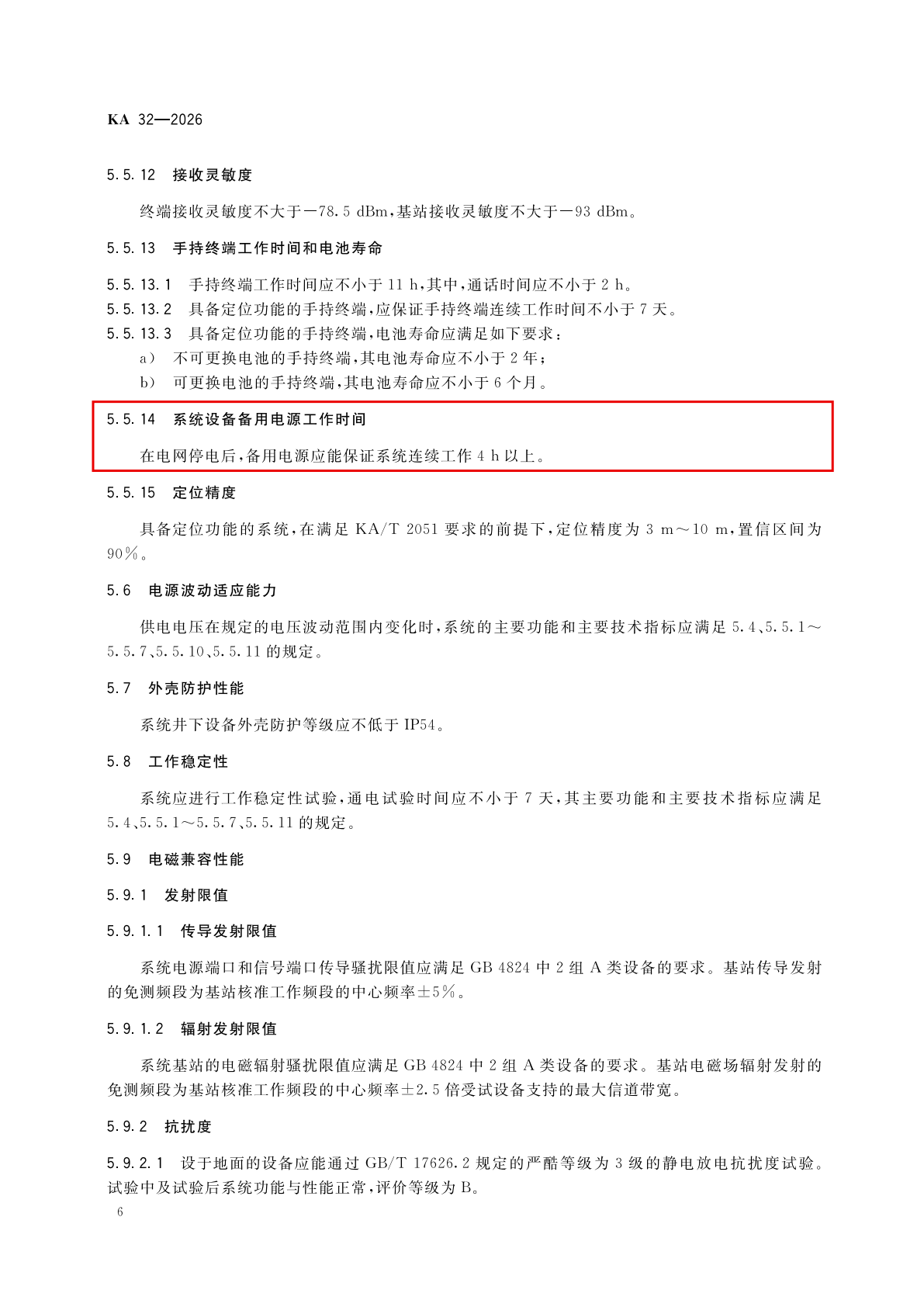

KA 32-2026红框标注:5.5.14:5G系统4h备用供电放大查看 ↗
KA 32-2026标准PDF第10页 / 原文第6页

5.5.14:5G系统4h备用供电

下载标注摘页 PNG ↓

2025版智能化建设指南红框标注:通信网络冗余与覆盖放大查看 ↗
2025版智能化建设指南PDF第13页 / 文件页码第15页

通信网络冗余与覆盖

下载标注摘页 PNG ↓

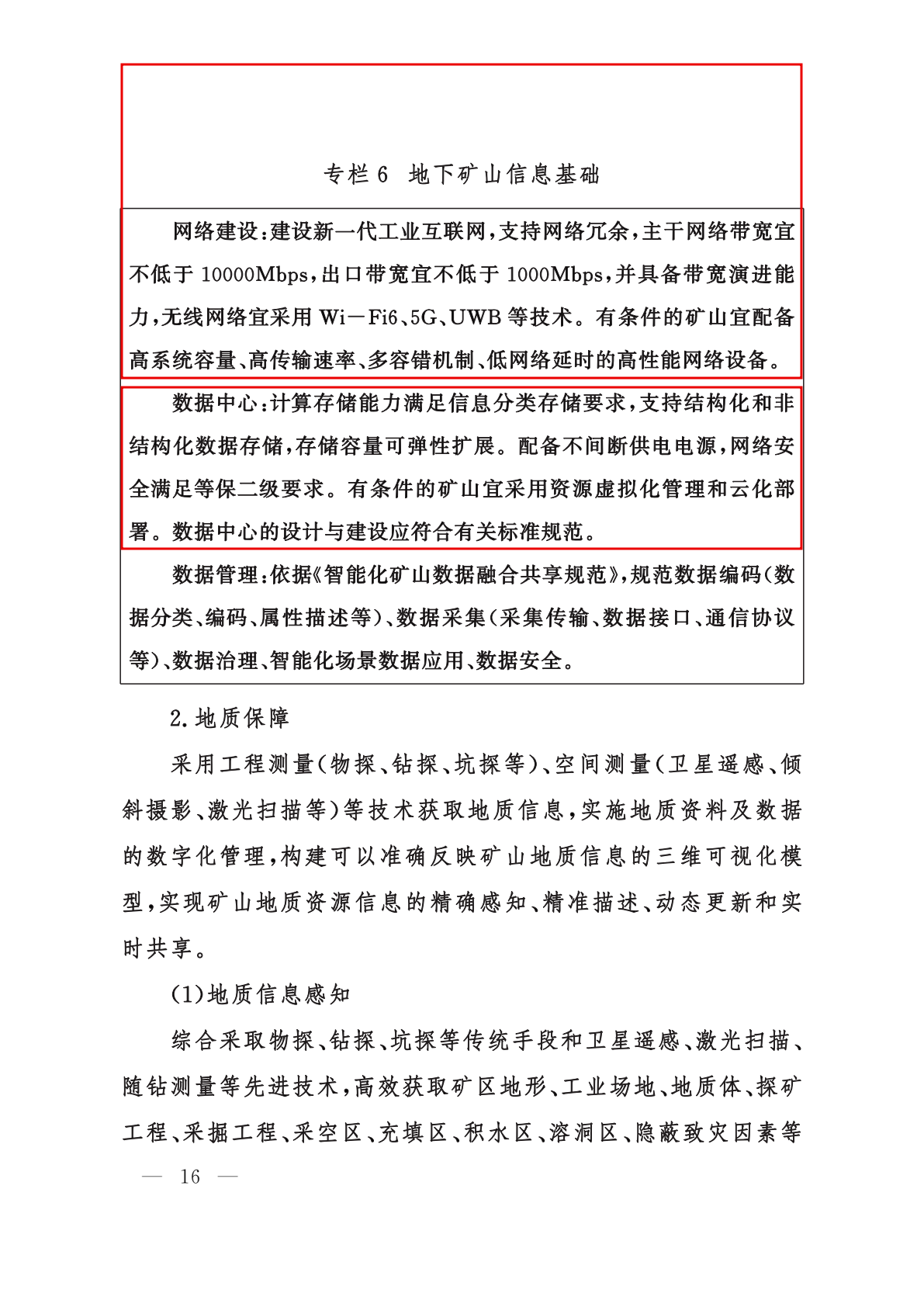

2025版智能化建设指南红框标注:专栏6:带宽、UPS与网络安全放大查看 ↗
2025版智能化建设指南PDF第14页 / 文件页码第16页

专栏6:带宽、UPS与网络安全

下载标注摘页 PNG ↓

APPLICATION NOTES

容易混淆的几个问题。

环网能解决停电断网吗?

环网主要提供路径冗余。必要交换机、光电转换器或终端失电,仍可能使业务中断。供电、物理路由和主机冗余应分别核查,并按系统范围验证完整链路。

每个节点都必须各装一台UPS吗?

应满足适用系统的持续运行要求。可以采用符合环境和设备条件的集中后备、分布式UPS或直流后备电源;关键是必要节点和终端在停电后仍能工作,不能只保障地面主机。

摄像机必须内置2小时电池吗?

不能一概而论。应按监视区域的重要性、所承载系统及设计依据确定应急负载和时长。重要摄像机、必要传输设备和录像存储应形成完整供电方案,避免仅一处有后备而全链路中断。

双电源等于备用电源吗?

双电源模块不直接证明有蓄电后备。若两路输入随同一停电同时失电,仍不能保证持续运行。需核实输入来源、后备容量、实际负载和持续时间。

录像保存1个月等于30天吗?

AQ 2031使用“不少于1个月”,GB 55029规定不低于30d。项目同时满足适用要求;工程设计可按至少31天核算并留合理容量余量,31天属于设计建议。

所有井下环网都必须50ms恢复吗?

本页所列现行依据不能支持这一笼统结论。协议可另行约定环网恢复指标,并说明故障场景、负载、丢包和计时方法。不要把标准项目描述或5G核心倒换指标当成通用环网指标。

资料使用说明

本站整理公开规范索引、官方原文入口与标注摘页,不代替批准设计、现场测试和验收。状态核查截至2026年10月23日;设计、改造或验收前请核对主管部门最新正式文件。

“2h”“4h”“1h”和“1个月”分别对应不同对象与适用条件。页面解读为工程应用说明,未经现场核验不能据此认定具体项目合格或违法。
